云南广大铁路电气化改造完成

云南广大铁路电气化改造完成

来源:中国日报网 2021-08-16 13:07
  • weixin
  • weibo
  • qqzone
分享到微信

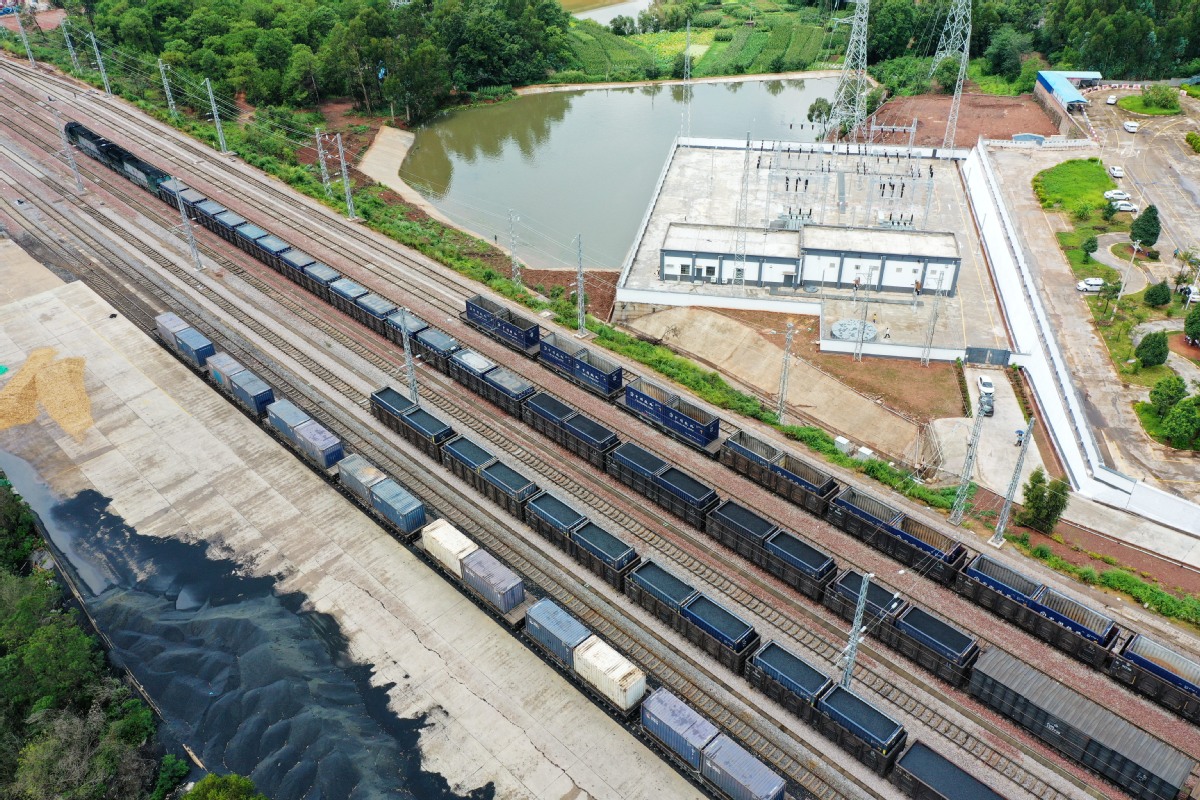

广(通)大(理)铁路设备补强和电气化改造顺利完工,货运列车有序停靠楚雄西站(蒋忠良 摄)

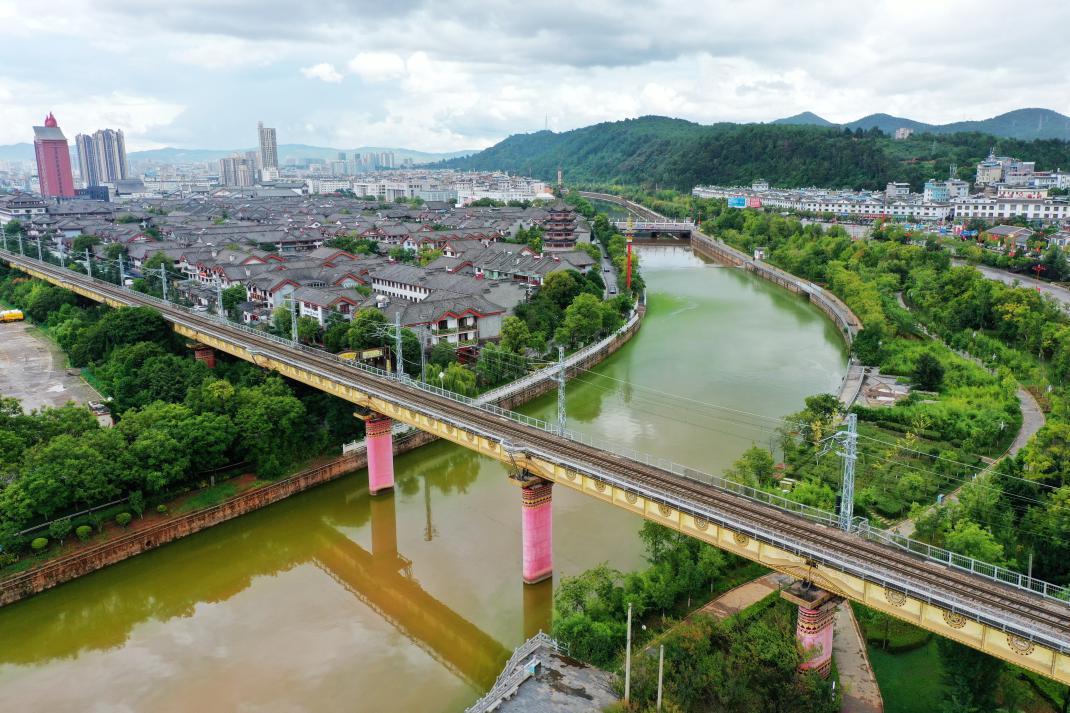

完成电气化改造后的广大铁路穿越楚雄市区(蒋忠良 摄)

技术人员检查通信设备(段再宇 摄)

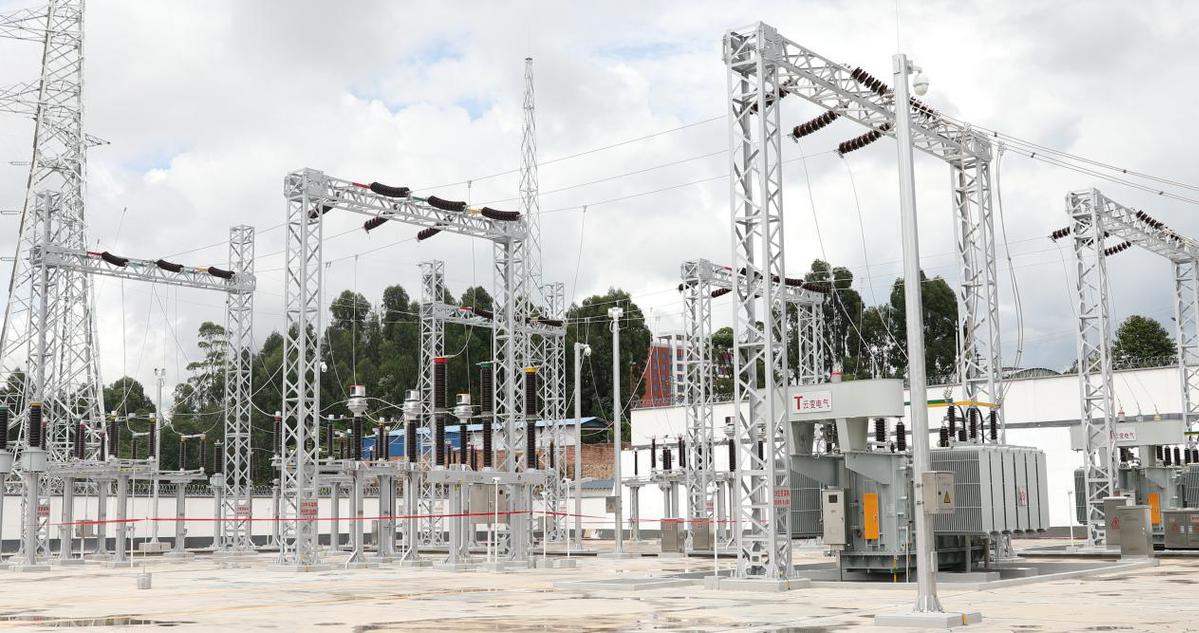

广(通)大(理)铁路楚雄西站现代化的牵引变电所(蒋忠良 摄)

8月15日,历时16个月的紧张施工,云南广(通)大(理)铁路设备补强和电气化改造顺利完工,改造后该条铁路运能将大幅度提升,进一步完善昆明与滇西地区的路网结构,为推动滇西地区乡村振兴提供强力的运能支撑。

广大铁路位于云南省中西部,东起成昆铁路广通站,西至大理市,全长约206公里,于1999年建成通车,是连接滇中城市群与滇西地区的重要通道。由于这条铁路建设年代较早,采取单线内燃机车牵引,运输能力、技术标准和设备配置标准低,已不能较好满足昆明与滇西地区的运输需求。为此,2020年3月开始,云南省和铁路部门启动广大铁路设备补强和电气化改造。

“广大铁路是既有单线铁路,运输繁忙,所以,我们的施工只能是见缝插针,呈现以下几个特点:一是受疫情影响,物资设备招标采购供应受限;二是进场施工道路狭窄,交通不便,材料进场比较困难;三是多专业交叉施工,协调难度大,有效作业时间短。”负责施工的中铁电气化局一公司副总经理牛志波告诉记者,针对以上问题,我们配齐了资源和力量,优化施工组织设计、多方协调、落实施工进度方案、严把进度安全质量关。

据了解,扩能改造分四个阶段进行施工,主要对铁路设备进行补强、对线路实施电气化改造,延长钱粮桥、沙桥等11个车站到发线,对既有线路、机务、车辆、供电、电力、通信、信号、房屋设施设备进行部分补强改造,提升运能。

中国铁路昆明局滇中铁路建设指挥部工程师李在祥介绍,施工过程中,铁路建设指挥部充分发挥项目管理的核心作用,强化对参建各方的组织协调,加强施工条件分析,全面落实人员配备、现场管理,过程控制的要求,优化施工组织、强化资源调度,紧盯安全质量,坚决实现以工程质量保运营安全的目标。

广大铁路扩能改造完成后,列车牵引方式由内燃机车换成电力机车、部分车站原来的到发线由450米延长至880多米,货物列车编组能力扩大,整体运能大幅度提升,将极大缓解昆明至滇西地区运能紧张压力,对促进地方经济社会发展起到积极作用。(中国日报云南记者站)

【责任编辑:蔡东海】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
